[Travaux] Planning des travaux pour les usagers RD1006 – Avril

[Travaux] Planning des travaux pour les usagers RD1006 – Avril

La création des liaisons HTA imposent de réaliser des travaux de génie-civil qui peuvent impacter la circulation sur certains axes routiers. Voici le planning prévisionnel des semaines à venir :

RD1006 – St Martin La Porte : Entre pont Pallier et pont Ramina

  • Du 26 mars au 9 avril 2022 : zone d’alternat > longueur 450m (Travail le samedi pour respecter le planning)



RD1006 – St Julien Montdenis :

  • Du 21 mars au 1er avril 2022 : zone entre le SIRTOMM et le ruisseau du claret
  • Du 21 mars au 1er avril 2022 : Entre la rive droite du Rieu sec et le parking Poids Lourd (de St Martin La Porte)



St Martin d’Arc :

  • Fin prévu le 1er avril 2022 : zone Rattu (chalet Joet) et la piste des Bergers
  • Du 21 mars au 15 avril : Piste forestière entre La Tour / La Vizard
[Travaux] Planning des travaux pour les usagers RD1006

[Travaux] Planning des travaux pour les usagers RD1006

La création des liaisons HTA imposent de réaliser des travaux de génie-civil qui peuvent impacter la circulation sur certains axes routiers. Voici le planning prévisionnel des semaines à venir :

RD1006 – St Martin La Porte : Entre pont Pallier et pont Ramina

  • Du 14 au 25 mars 2022 : zone d’alternat > longueur 450m



RD1006 – St Julien Montdenis :

  • Du 14 au 18 mars 2022 : zone DAUTES – SIRTOMM



St Martin d’Arc :

  • zone Rattu  Du 14 mars au 1er avril 2022 : > Génie civil puis déroulage de câble
  • Piste des bergers : fin de travaux de génie civil entre le 14 et le 18 mars 2022.
  • La Tour / La Vizard : Travaux Piste Forestière depuis La Vizard du 14 au 18 mars 2022.
  •  Calypso > Les Culées : Début des travaux de Génie -civil (du 14 au 18 mars)
[Travaux] Liaisons HTA St-Julien-Montdenis  Valmeinier

[Travaux] Liaisons HTA St-Julien-Montdenis <> Valmeinier

Afin de pallier à la dépose de la ligne de transport RTE 150 kV entre Valloire et Serre-Barbin (Hautes-Alpes) qui sert à alimenter le poste source du Col situé à Valloire en cas d’avarie côté Maurienne, la SOREA construit un réseau 20KV entre Saint-Julien-Montdenis et Valmeinier.
Cette liaison souterraine sera composée de câbles en aluminium et permettra le transit d’électricité jusqu’à 25MW de puissance.
Au total 14 km de tranchées et 32 km de câbles de section importante seront nécessaires pour réaliser cet ouvrage.
Les fourreaux et les câbles seront enfouis le long de la RD 1006 entre St Julien-Montdenis et le site de Calypso à St Martin-La-Porte. Pour rejoindre Valmeinier, le tracé empruntera ensuite des chemins forestiers sur la commune de St Martin-d’Arc en traversant les hameaux de « Les petites Seignières » et « La Vizard ».
Les premiers travaux ont débuté début février et s’achèveront en octobre 2022.

Tracé de la liaison HTA enterrée entre St Martin d’Arc et Valmeinier



Tranchée d’enfouissement des fourreaux et câbles HTA – St Julien-Montdenis (Crédit : SOREA)

Tranchée d’enfouissement des fourreaux et câbles HTA – St Julien-Montdenis (Crédit : SOREA)

Tranchée d’enfouissement des fourreaux et câbles HTA – St Julien-Montdenis (Crédit : SOREA)

[Travaux] Poste source HENRI DEVILLE – Le bâtiment est achevé

[Travaux] Poste source HENRI DEVILLE – Le bâtiment est achevé

Actuellement, les communes de St-Jean-de-Maurienne, St-Julien-Montdenis et Villargondran sont alimentées via un poste « source » appartenant à ENEDIS et situé à Longefan (Hermillon). La puissance pouvant être délivrée à SOREA par ce poste est limité à 12MW. La demande de nouveaux acteurs économiques (TELT, déploiement des véhicules électrique et de l’activité touristique…) ainsi que des projets de production d’ENR nous oblige à restructurer le réseau et augmenter la puissance « source ».

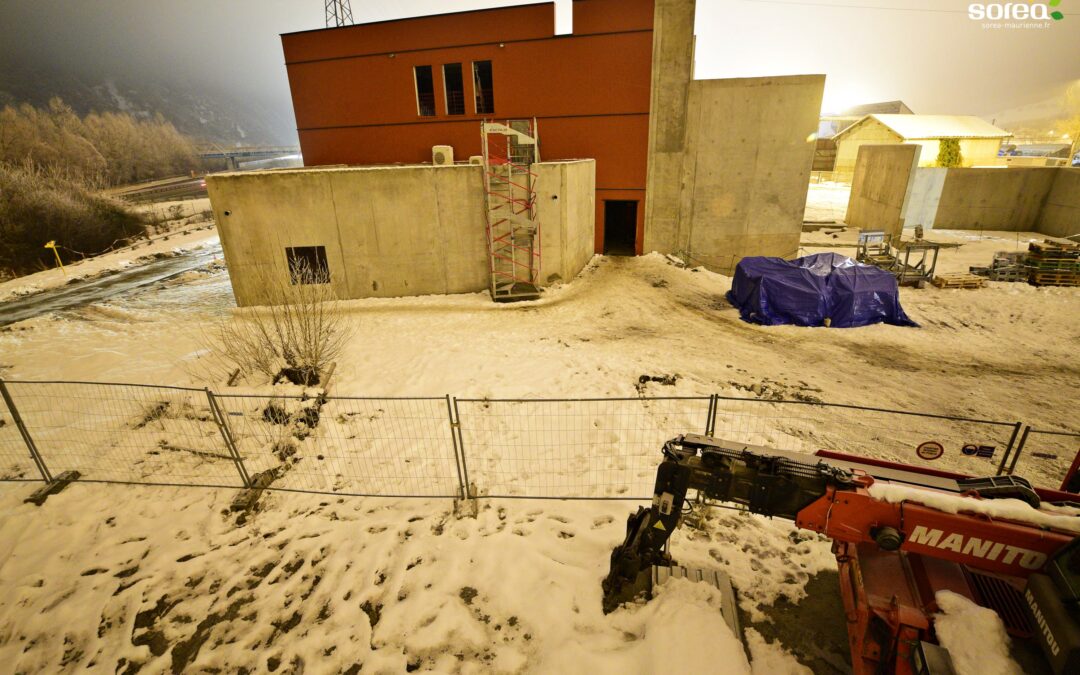

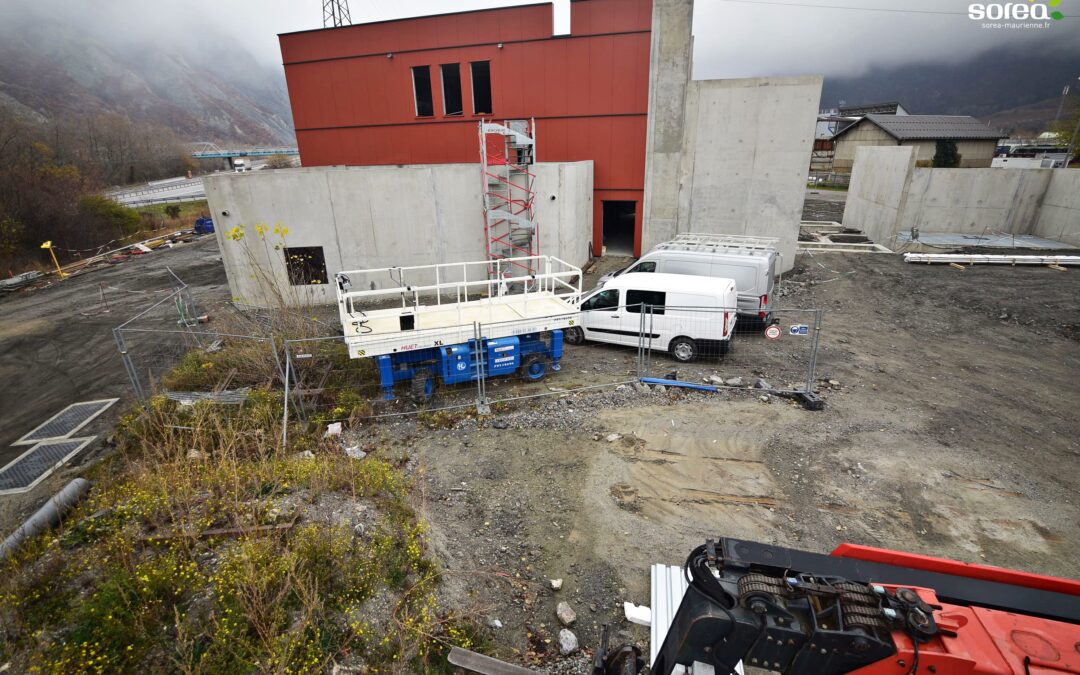

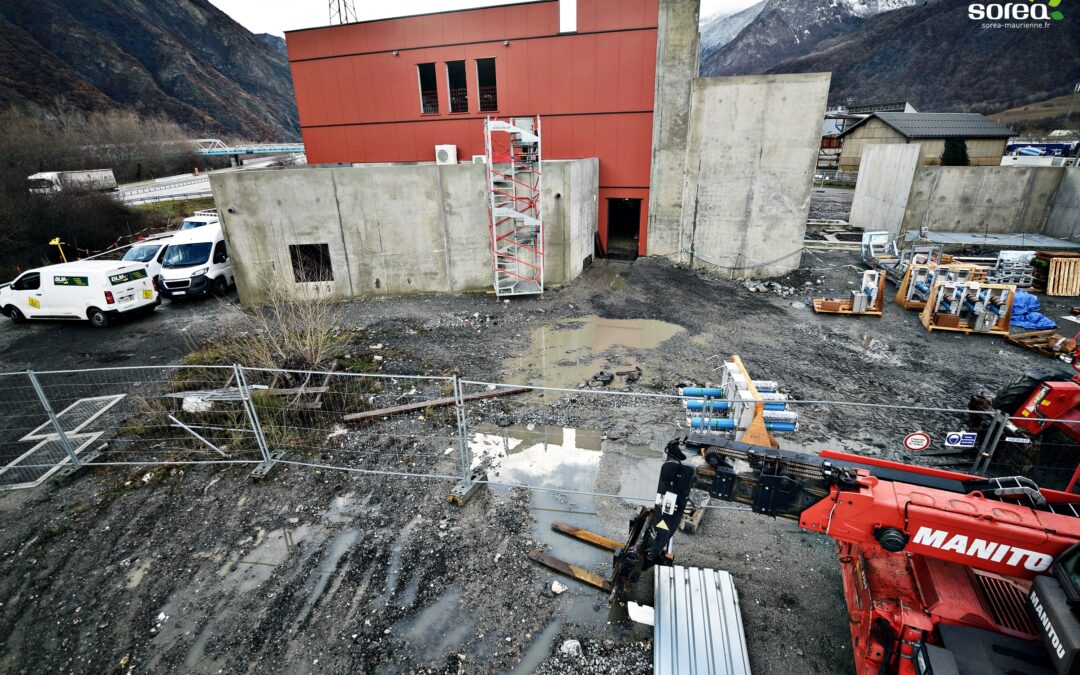

Vue aérienne du nouveau bâtiment Poste source – Henri Deville

Depuis mars 2021, SOREA construit un nouveau poste 63 000 volts qui permettra d’alimenter le bassin de St Jean de Maurienne. La puissance pouvant être délivrée par ce nouveau poste sera de 45MW et devrait permettre de répondre aux nouvelles demandes de raccordement jusqu’en 2050.
Aujourd’hui le bâtiment est terminé, la phase des travaux de génie civil (Terrassement, gros œuvre, radier, charpente, cuves, couverture) est donc achevée (voir vidéo Timelapse). Il reste cependant toute la phase de génie électrique qui commencera en janvier pour s’achever en juillet 2022.
Après les travaux électriques, seuls les pistes d’accès et clôtures resteront à finaliser. La livraison et mise en exploitation du poste Source Henri Deville est prévue en août 2022.
